DỊCH VỤ KHOAN CẤY THÉP CHỜ GIÁ TỐT – Hotline: 0911 611 826

Posted on Đục Phá 405 lượt xem

DỊCH VỤ KHOAN CẤY THÉP CHỜ GIÁ TỐT – Hotline: 0911 611 826

Khoan cấy thép chờ là một trong những hạng mục trong thi công xây dựng với mục đích đảm bảo kết cấu vững chắc cho công trình.
Các trường hợp phải khoan cấy thép chờ:

  • Cấy thép chờ phục vụ công tác cải tạo, tu sửa công trình cũ như bổ sung cột, dầm, mở rộng sàn, ban công, cầu thang, thông tầng…
  • Liên kết thép mới của đài móng, dầm móng, sàn tầng hầm trong trường hợp thép chờ trước bị sai hoặc bị thiếu
  • Liên kết giữa cốt thép của cấu kiện đã hoàn thiện với cốt thép của cấu kiện mới khi không thể thi công toàn khối. liên kết Hệ giàn giáo, cốp pha biện pháp
  • Xử lý rủi ro trong quá trình thi công như thép gãy, thép để chờ không đúng vị trí hoặc những vị trí không thể đặt thép chờ trước trong quá trình thi công
  • Liên kết kết cấu thép, khung xương nhôm kính với khung nhà BTCT trong hạng mục hoàn thiện : Thang thép, mái sảnh, mái đón, máng nước , vách nhôm kính …

bao gia thi cong khoan cay thep

Quy trình DỊCH VỤ KHOAN CẤY THÉP CHỜ

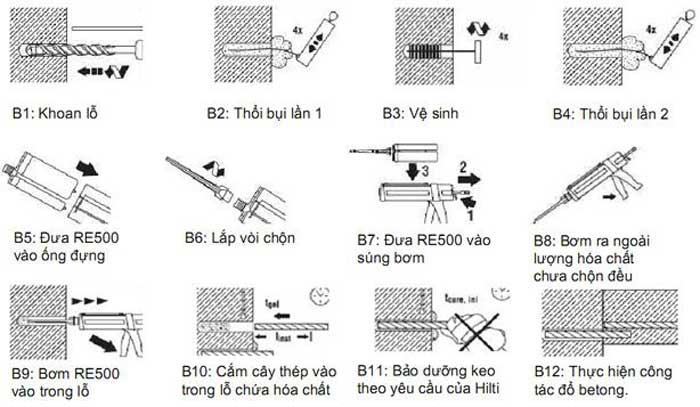

ky thuat thi cong khoan cay thep cho trong thi cong xay dung 1

Các bước cơ bản thi công dịch vụ khoan cấy thép chờ sử dụng hóa chất cấy thép:

  • Bước 1: Khoan tạo lỗ với đường kính bằng đường kính cốt thép (Với cốt thép d<20, +5 với d=20,+8 với d>22) hoặc chiều sâu lỗ khoan theo yêu cầu của hồ sơ kỹ thuật đã duyệt.
  • Bước 2: Vệ sinh lỗ khoan bằng máy thổi bụi lần 1;
    • Vệ sinh cạnh lỗ khoan bằng chổi sắt hoặc nhựa.
    • Vệ sinh lỗ khoan bằng máy thổi bụi lần 2.
  • Bước 3: Bật nắp tuýp lọ hóa chất cấy thép;
    • Lắp vòi bơm vào lọ hóa chất;
    • Lắp vào súng bơm hóa chất.
  • Bước 4: Bơm xả keo ra ngoài khoảng 15ml cho đến khi hai thành phần trộn đều vào nhau .
  • Bước 5: Đưa vòi bơm đến tận đáy lỗ khoan, bơm hóa chất từ đáy lỗ tịnh tiến ra ngoài khoảng 2/3 lỗ (tùy thuộc vào loại lỗ khoan) đảm bảo khi cấy thép vào thì hóa chất điền đầy lỗ khoan.
  • Bước 6: Đưa cây cốt thép (Bu lông) vào nhẹ nhàng theo hình xoắn ốc, đảo chiều đến khi vào hết chiều sâu lỗ và phải đảm bảo hóa chất tràn đều ra ngoài lỗ khoan.

Chú ý: Nếu hóa chất không tràn đều ra ngoài lỗ khoan thì phải rút thanh thép (Bulông) ra để bơm bù hóa chất vào lỗ khoan như Bước 5 và thực hiện lại Bước 6.

  • Bước 7: Chờ hóa chất ngưng kết đạt cường độ yêu cầu (thời gian chờ phụ thuộc vào loại hóa chất sử dụng và nhiệt độ môi trường); Khi mối liên kết đạt cường độ yêu cầu mới thực hiện các công việc tiếp theo như: tiến hành mối nối, lắp đặt thiết bị cấu kiện, đổ Bê tông

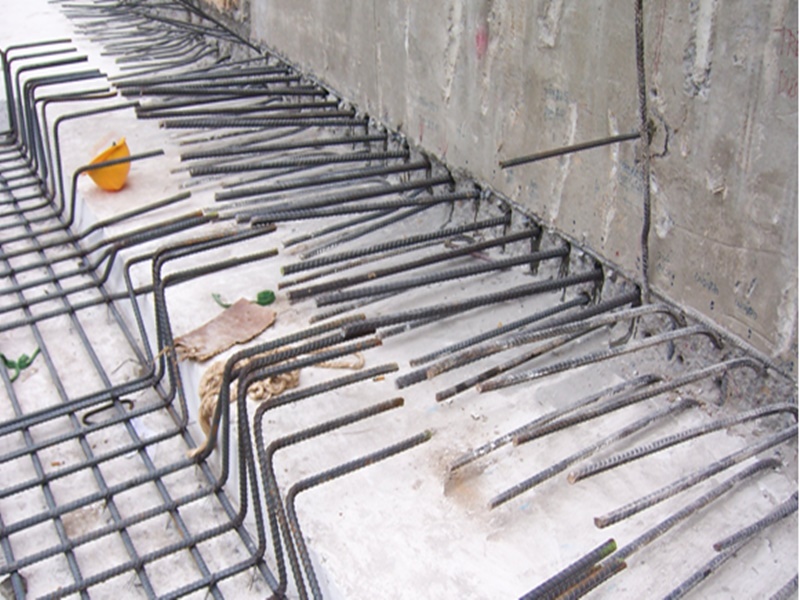

khoan cay thep cho2
Những lưu ý khi thi công dịch vụ khoan cấy thép chờ

  • Thứ nhất: Thời gian khô cứng của keo kéo dài từ 2-6 giờ do đó trong thời gian keo khô nên hạn chế tác động lên các cây thép đã được bôi keo và cắm vào lỗ.
  • Thứ hai: Các lỗ khoan phải có đường kính lớn hơn 3-5mm đường kính cần cấy vào.
  • Thứ ba: Với những trường hợp như khoan cấy thép chờ để ghép dầm hoặc cột, đơn vị thi công nên đục nhám mặt bê tông trước khi đổ.
  • Thứ tư: chỉ sử dụng những keo hóa chất cấy thép chuyên dụng như keo ramset, keo hilti, có nguồn gốc xuất xứ chính hãng, để đảm bảo chất lượng cho công trình.

Công ty Khoan Cắt Bê Tông TÂM PHÁT

  • 79/53 Đường 109, P. Phước Long B, Q9, Tp HCM.
  • 0911 611 826 – 0901 29 02 10
0911 611 826
icons8-exercise-96 chat-active-icon
